타일공사는 도자기질 타일을 콘크리트 등의 바탕에 부착하는 마감공사입니다. 타일공사는 일반적으로 타일 붙이기 공사가 대부분이지만 수량을 산출할 때에는 타일 종류, 시공방법, 시공부위에 따라서 구분하여 산출해야 합니다.



타일의 종류

벽타일 붙이기 공법



타일 붙이기[m²]

타일의 수량은 붙임 면적을 정미면적[m²]으로 산출합니다. 이 때 타일의 종류, 시공부위, 시공방법 등이 달라지면 소요 재료량이나 노무품 등이 달라질 수 있기 때문에 구분해서 산출해야 합니다.



타일 붙이기 공법은 떠붙이기, 압착붙이기, 밀착붙이기, 접착붙이기 등으로 구분할 수 있습니다.

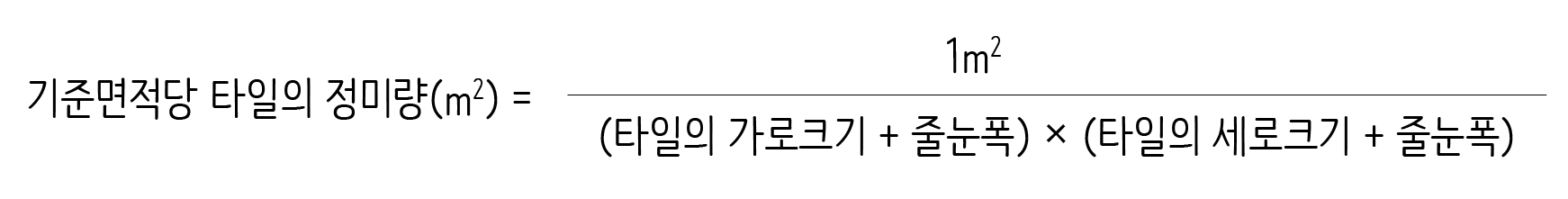

타일의 소요량을 산출하려면 기준 면적(m²) 을 붙이는데 필요한 타일의 장수를 이용합니다. 타일을 붙일 때 줄눈을 두기 때문에 줄눈을 크기를 고려해서 기준 면적당 타일의 장수를 계산합니다.



예를 들어 한 변의 길이가 108mm인 정사각형 타일을 5mm 줄눈으로 시공해서 6m²의 벽면을 붙인다면 타일은 몇 장이나 필요할까요(건축기사 2019년 3회 출제)? 타일은 종류에 따라 할증률이 달라지기 때문에 여기서는 정미량은 산출해 보겠습니다.



정미량와 소요량(할증)



더보기

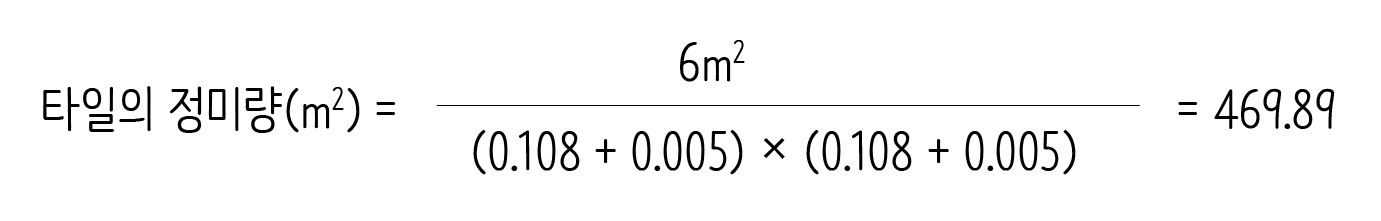

따라서 470(장)이 됩니다.

소요량을 계산한다면 할증률을 곱해서 계산합니다.

부자재 산출

타일을 붙이려면 붙임모르타르가 필요하기 때문에 필요한 부자재를 산출합니다. 표준품셈에서 제시하는 공법별 부자재량은 다음과 같습니다.



떠붙이기의 붙임모르타르량은 다음을 참고합니다(m²당). 배합비는 1:3을 기준으로 하며, 재료할증은 포함되어 있습니다.

구분(바름두께) 붙임모르타르량(벽체, m³)
12mm
15mm
18mm
24mm
0.014
0.017
0.020
0.026



압착붙이기의 붙임모르타르량은 다음을 참고합니다(m²당). 배합비는 1:2를 기준으로 하며, 재료할증은 포함되어 있습니다.

  붙임모르타르량(m³)
  바닥면 벽면
5mm
6mm
7mm
0.005
0.006
0.007
0.006
0.007
0.008



줄눈모르타르량은 다음을 참고합니다(m²당). 배합비는 1:1을 기준으로 하며, 재료할증은 포함되어 있습니다.

구 분 떠붙이기 압착붙이기
줄눈모르타르량(m³) 0.005 0.001



각각의 모르타르량에서 시멘트와 모래를 산출하려면 다음을 참고하세요.



 모르타르에서 시멘트와 모래의 수량을 산출하는 방법



접착붙이기의 경우 타일 접착제를 추가로 산출합니다.



[분류 전체보기] - 건축적산 목차



반응형
